Tưới thấm nhập là phương pháp sử dụng nhũ tương tưới thấm bám vào bề mặt đá đã được rải trước đó. Đặc điểm phương thức này là sử dụng lớp nhựa đường, nhũ tương phía trên, tưới thấm và bám dính dần với các lớp đá phía dưới.

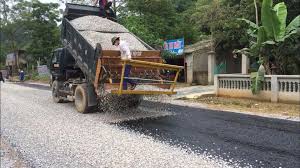

Sau khi tưới một thời gian, lớp nhũ đảm bảo thấm sâu xuống bề mặt, người ta bắt đầu rải một lớp đá mi phía trên và lu lèn lại.
Phương pháp này tiết kiệm thời gian, thi công nhanh, tiết kiệm chi phí
Tuy nhiên, cách làm này chỉ phù hợp với các sân tennis, sân có tải trọng giao thông thấp hoặc đường giao thông nông thôn.
Clip thi công tưới thấm nhập tại đây
1. Trước khi rải lớp bê tông nhựa phải làm sạch, khô và bằng phẳng mặt lớp móng (hoặc mặt đường cũ), xử lý độ dốc ngang theo đúng yêu cầu thiết kế.
2. Các công việc sửa chữa chỗ lồi lõm, và ổ gà, bù vênh mặt đường cũ, nếu dùng hỗn hợp đá nhựa rải nguội hoặc bê tông nhựa rải nguội phải tiến hành trước khi rải lớp bê tông nhựa nóng không ít hơn 15 ngày. Nếu dùng hỗn hợp đá nhựa rải nóng hoặc bê tông nhựa nóng thì cần đầm lèn chặt ngay trước khi thi công lớp bê tông nhựa.
3. Chỉ cho phép rải lớp bê tông nhựa khí cao độ mặt lớp móng, độ bằng phẳng, độ dốc ngang độ dốc dọc có sai số nằm trong phạm vi cho phép.
4. Trước khi rải lớp bê tông nhựa, trên lớp móng hoặc trên lớp mặt đường cũ đã được sửa chữa, làm vệ sinh, phải tưới một lượng nhựa dính bám.
Tùy theo loại móng và trạng thái mà lượng nhựa dính bám thay đổi từ: 0.8 - 1.3 1ít/m2. Dùng nhựa lỏng tốc độ đông đặc nhanh hoặc đông đăc vừa (RC – 70; MC -70) hoặc dùng nhũ tương cationic phân tích chậm (CSS – 1h), hoặc nhũ tương anionic phân tích chậm (SS – 1).
Trên các lớp móng có dùng nhựa (thấm nhập nhựa, láng nhựa…) vừa mới thi công xong hoặc trên lớp bê tông nhựa thứ nhất vừa mới rải xong, sạch và khô ráo thì chỉ cần tưới lượng nhựa lỏng RC-70 hoặc MC-250 hoặc nhũ tương CSS-1h hoặc SS-1h từ 0.2-0.5 lít hỗn hợp/m2; hoặc nhựa đặc 60/70 pha dầu hỏa theo tỷ lệ dầu hỏa trên nhựa đặc là 25/100 (theo trọng lượng) tưới ở nhiệt độ nhựa 1100C ± 100C.
5. Phải định vị trí và cao độ rải ở hai mép mặt đường đúng với thiết kế. Kiểm tra cao độ bằng máy cao đạc
Khi có đá vỉa hè 2 bên cần đánh dấu độ cao rải và quét lớp nhựa lỏng (hoặc nhũ tương) ở thành đá vỉa.
6. Khi dùng máy rải có bộ phận tự động điều chỉnh cao độ lúc rải, cần chuẩn bị cẩn thận các đường chuẩn (hoặc căng dây chuẩn thật thẳng, thật căng dọc theo mép mặt đường và dải sẽ rải, hoặc đặt thanh dầm làm đường chuẩn, sau khi đã cao đạc chính xác dọc theo mép mặt đường và mép của của dải sẽ rải). Kiểm tra cao độ bằng máy cao đạc.
